EVN khởi công nhiệt điện LNG Quảng Trạch II, tổ máy đầu tiên dự kiến phát điện thương mại từ tháng 2/2030

Nhà máy nhiệt điện LNG Quảng Trạch II vừa bước sang giai đoạn thi công, nhưng tổ máy đầu tiên phải đến tháng 2/2030 mới dự kiến phát điện thương mại. Sáng 20/10, tại tỉnh Quảng Trị, Tập đoàn Điện lực Việt Nam (EVN) tổ chức lễ khởi công dự án và công bố Nhà máy nhiệt điện Quảng Trạch I phát điện lên lưới điện quốc gia.

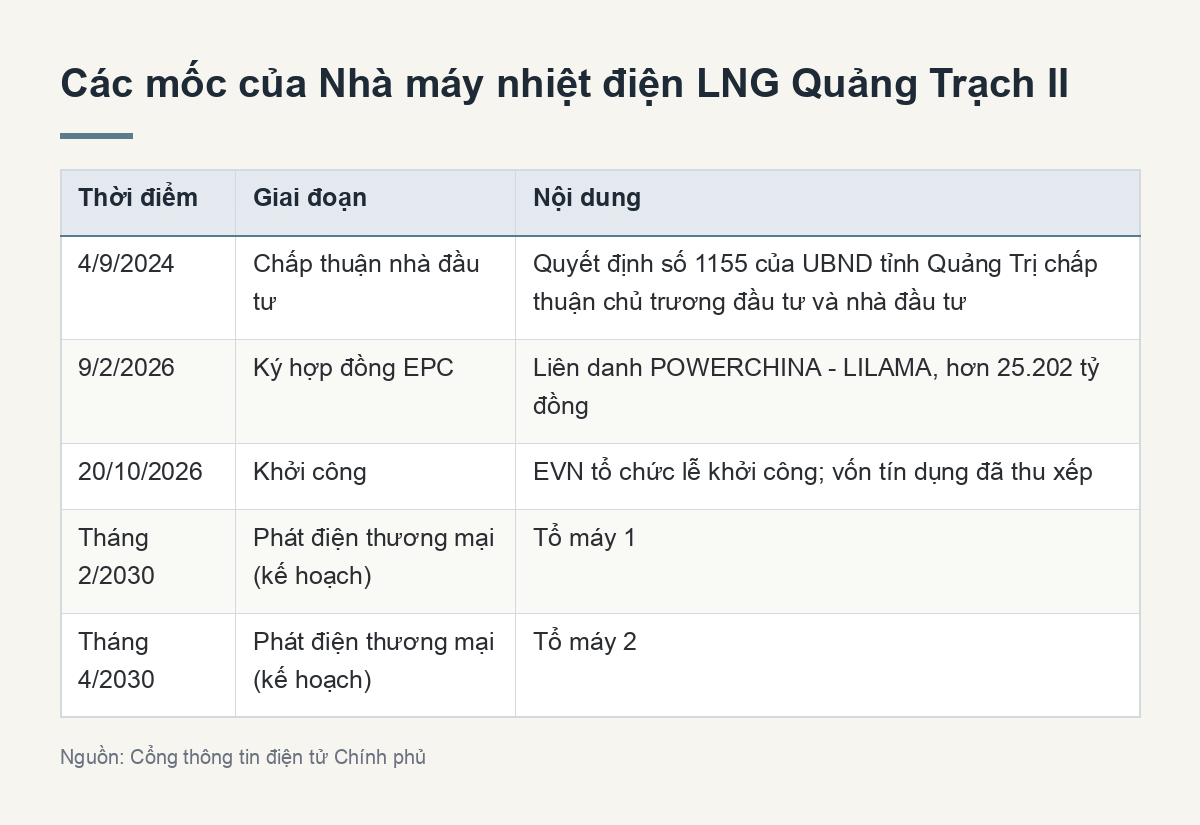

Các mốc của Nhà máy nhiệt điện LNG Quảng Trạch II (Tóm tắt chính)
Các mốc của Nhà máy nhiệt điện LNG Quảng Trạch II (Tóm tắt chính)

Điểm chính

  1. 1Sáng 20/10, EVN khởi công Nhà máy nhiệt điện LNG Quảng Trạch II ở Quảng Trị và công bố Quảng Trạch I phát điện lên lưới.
  2. 2Quảng Trạch II gồm hai tổ máy, mỗi tổ 806,4 MW, dùng khí thiên nhiên hóa lỏng (LNG).
  3. 3Tổ máy 1 dự kiến phát điện thương mại vào tháng 2/2030, tổ máy 2 vào tháng 4/2030.
  4. 4Bản tin nêu vốn tín dụng đã thu xếp nhưng không nêu hợp đồng mua LNG hay số vốn đã giải ngân.

Với Quảng Trạch II, đây mới là lễ khởi công, chưa phải vận hành. Tổ máy 2 theo kế hoạch phát điện thương mại vào tháng 4/2030.

Con số chính

1.612,8 MW

Tổng công suất hai tổ máy Quảng Trạch II

25.202 tỷ đồng

Giá trị hợp đồng gói thầu EPC ký ngày 9/2/2026

Từ chấp thuận nhà đầu tư đến khởi công: dự án đi qua ba mốc chính

Ủy ban nhân dân tỉnh Quảng Trị chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư cho Quảng Trạch II tại Quyết định số 1155 ngày 4/9/2024. Dự án thuộc nhóm năng lượng quan trọng quốc gia theo Quy hoạch điện VIII, công suất 1.612,8 MW, dùng công nghệ tua bin khí chu trình hỗn hợp, gồm hai tổ máy, mỗi tổ 806,4 MW.

Thời điểm Giai đoạn Nội dung
4/9/2024 Chấp thuận nhà đầu tư Quyết định số 1155 của UBND tỉnh Quảng Trị chấp thuận chủ trương đầu tư và nhà đầu tư
9/2/2026 Ký hợp đồng EPC Liên danh POWERCHINA – LILAMA, hơn 25.202 tỷ đồng
20/10/2026 Khởi công EVN tổ chức lễ khởi công; vốn tín dụng đã thu xếp
Tháng 2/2030 Phát điện thương mại (kế hoạch) Tổ máy 1
Tháng 4/2030 Phát điện thương mại (kế hoạch) Tổ máy 2

Các mốc của Nhà máy nhiệt điện LNG Quảng Trạch II. Nguồn: Cổng thông tin điện tử Chính phủ

Mốc thứ hai là ngày 9/2, khi EVN, Ban Quản lý dự án Điện 2 và liên danh POWERCHINA – Tổng công ty Lắp máy Việt Nam (LILAMA) ký hợp đồng gói thầu EPC của dự án thành phần 1 (nhà máy điện). Hợp đồng trị giá hơn 25.202 tỷ đồng, gồm 639,8 triệu USD và 8.341 tỷ đồng. Chủ đầu tư và liên danh chọn công nghệ tua bin khí của General Electric Vernova (Hoa Kỳ). Nhà máy dự kiến cung cấp khoảng 10 tỷ kWh điện mỗi năm.

Mốc thời gian

  • 4/9/2024UBND tỉnh Quảng Trị chấp thuận chủ trương đầu tư và nhà đầu tư.
  • 9/2/2026Ký hợp đồng gói thầu EPC với liên danh POWERCHINA – LILAMA.
  • 20/10/2026EVN tổ chức lễ khởi công Quảng Trạch II.
  • Tháng 2/2030Tổ máy 1 dự kiến phát điện thương mại.
  • Tháng 4/2030Tổ máy 2 dự kiến phát điện thương mại.

Mốc thứ ba là lễ khởi công ngày 20/10. Phó Tổng giám đốc EVN Nguyễn Tài Anh cho biết EVN đã hoàn thành thu xếp vốn tín dụng, giải phóng mặt bằng toàn bộ dự án và chọn nhà thầu để ký hợp đồng EPC.

Vốn tín dụng đã thu xếp, nhưng bản tin chưa nói đến giải ngân

Theo bản tin ngày 20/10, Quảng Trạch II có tổng mức đầu tư hơn 40.123 tỷ đồng, trong đó 20% là vốn chủ sở hữu và 80% là vốn vay thương mại. Nhóm bốn ngân hàng Vietcombank, VietinBank, BIDV và Agribank đồng tài trợ. Nguồn tin nêu việc thu xếp vốn, không nêu số vốn đã giải ngân.

Hai kỹ sư đứng trước dãy màn hình trong phòng điều khiển nhà máy điện
Hai kỹ sư đứng trước dãy màn hình trong phòng điều khiển nhà máy điện Hình minh họa

Con số này cần đọc cùng bản tin ngày 9/2. Theo bản tin đó, toàn bộ dự án có hai dự án thành phần: thành phần 1 (nhà máy điện) có tổng mức đầu tư 40.123,455 tỷ đồng, thành phần 2 (kho, cảng LNG) dự kiến 11.800 tỷ đồng, và toàn bộ dự án hơn 52.490 tỷ đồng.

Hai thành phần cộng lại là 51.923,455 tỷ đồng, thấp hơn mức hơn 52.490 tỷ đồng khoảng 567 tỷ đồng; bản tin không giải thích phần chênh này.

Nhà thầu EPC và nhà cung cấp tua bin là những khâu hoạt động đầu tiên

Ở giai đoạn xây dựng, việc đầu tiên thuộc về liên danh EPC và nhà cung cấp tua bin khí, những đơn vị đã có tên trong hợp đồng ký tháng 2. Dòng điện cho doanh nghiệp sẽ đến sau, khi nhà máy chạy thử và vận hành.

Thủ tướng đã giao EVN, tại Chỉ thị số 01/CT-TTg ngày 18/01/2026, khẩn trương đẩy nhanh tiến độ để đưa Quảng Trạch II vào vận hành, góp phần cấp điện cho hệ thống điện quốc gia giai đoạn 2027-2030. Đại diện Bộ Tài chính, ông Vũ Hồng Phương, Cục trưởng Cục Phát triển doanh nghiệp nhà nước, đề nghị EVN kiểm soát tốt tiến độ, chất lượng, tổng mức đầu tư và rủi ro khi triển khai.

Quảng Trạch I, nhà máy dùng than gồm hai tổ máy, mỗi tổ 701,5 MW, đã cơ bản hoàn thành và phát lên lưới 620 triệu kWh. Khi cả hai dự án hoàn thành, sản lượng điện bổ sung dự kiến trên 17,2 tỷ kWh mỗi năm, với tổng mức đầu tư hơn 82.145 tỷ đồng.

Khoảng 3 giờ sáng 21/10 (giờ Hà Nội), chúng tôi mở bản tin lễ khởi công ngày 20/10 và bản tin lễ ký hợp đồng EPC ngày 9/2 của Cổng thông tin điện tử Chính phủ. Cả hai chưa nêu hợp đồng mua LNG hay nhà cung cấp LNG cho Quảng Trạch II. Bản tin ngày 9/2 chỉ nêu dự án thành phần 2 gồm kho và cảng LNG với vốn dự kiến, chưa nêu tiến độ riêng của hạng mục này. Tổ máy 1 hướng tới tháng 2/2030; hợp đồng mua LNG là thông tin chưa có trong hai bản tin này.

Câu hỏi thường gặp

Nhà máy nhiệt điện LNG Quảng Trạch II khi nào phát điện?

Theo tiến độ dự kiến, tổ máy 1 phát điện thương mại vào tháng 2/2030 và tổ máy 2 vào tháng 4/2030. Ngày 20/10/2026 mới là lễ khởi công.

Quảng Trạch II có tổng mức đầu tư bao nhiêu?

Bản tin ngày 20/10/2026 nêu hơn 40.123,455 tỷ đồng, gồm 20% vốn chủ sở hữu và 80% vốn vay thương mại. Theo bản tin ngày 9/2/2026, toàn bộ dự án hơn 52.490 tỷ đồng, gồm thành phần 1 (nhà máy điện) 40.123,455 tỷ đồng và thành phần 2 (kho, cảng LNG) dự kiến 11.800 tỷ đồng.

Ai là nhà thầu EPC của Quảng Trạch II?

Liên danh POWERCHINA – Tổng công ty Lắp máy Việt Nam (LILAMA), hợp đồng hơn 25.202 tỷ đồng ký ngày 9/2/2026.

Nguồn tham khảo

Ban biên tập Việt Nam
Ban biên tập Việt Nam

Ban biên tập Việt Nam thuộc ACTA Wire Vietnam, quan sát nền kinh tế Việt Nam từ điểm giao nhau giữa sản xuất và đời sống, tập trung vào đầu tư, thương mại, sản xuất và thay đổi chính sách. Nội dung bao quát điện tử, điện thoại di động, dệt may, thực phẩm và hàng tiêu dùng hằng ngày; theo dõi chuỗi cung ứng từ nguyên liệu, linh kiện, sản xuất, logistics đến bán lẻ, phân tích tác động của diễn biến ngành đối với việc làm, giá hàng hóa và đời sống tiêu dùng.

Đội ngũ biên tập thu thập văn bản chính thức và báo chí có tên tuổi, đối chiếu từng số liệu, thời điểm và xuất xứ; bài viết chỉ được đăng sau khi qua khâu tổng hợp dữ liệu, viết bài và rà soát theo Chính sách biên tập, đồng thời phân biệt rõ sự kiện đã xác nhận, nhận định phân tích và rủi ro tiềm ẩn. Mọi bài viết đều được biên soạn từ dữ liệu công khai có thể kiểm chứng trực tuyến và không sử dụng nguồn tin ẩn danh.
